| 泥作工程是什麼?打底和粉光工序不藏私
水泥是難以控制的建材之一,就算土水師傅的技術再好,一定也無法掌控水泥產生裂縫、外觀顏色深淺,唯有透過正確的工法、工序、水泥砂漿調配比例,才可降低產生裂縫的機率。
目錄
泥作工程是什麼?
泥作在工地通常稱「土水(台語)」
會用到水泥的項目通常會稱為泥作工程,例如:泥作打底、粉光、砌磚牆、鋪磁磚....等,泥作施工注重垂直水平、工法、工序、水泥及砂調配比例。
如果沒有請統包或設計師統籌、監工,通常會建議找朋友介紹的水泥師傅,因為有先前的施工作品、施工品質可參考。
泥作相當重要,施工品質不佳會影響後續施工順序,油漆、木工及其他工種也難以收尾,間接影響施工品質。
了解更多:木工裝潢洽談與施工流程看這就知道!
泥作打底是什麼?
打底在工地通常稱「怕ㄉㄟˋ(台語)」,你可以把泥作打底想像成所有施工項目的基底,打底完成後的觸摸質感較粗糙,所以幾乎都會再進行粉光作業,但有些情況則例外,哪些情況下方步驟會解釋清楚。
打底工程順序

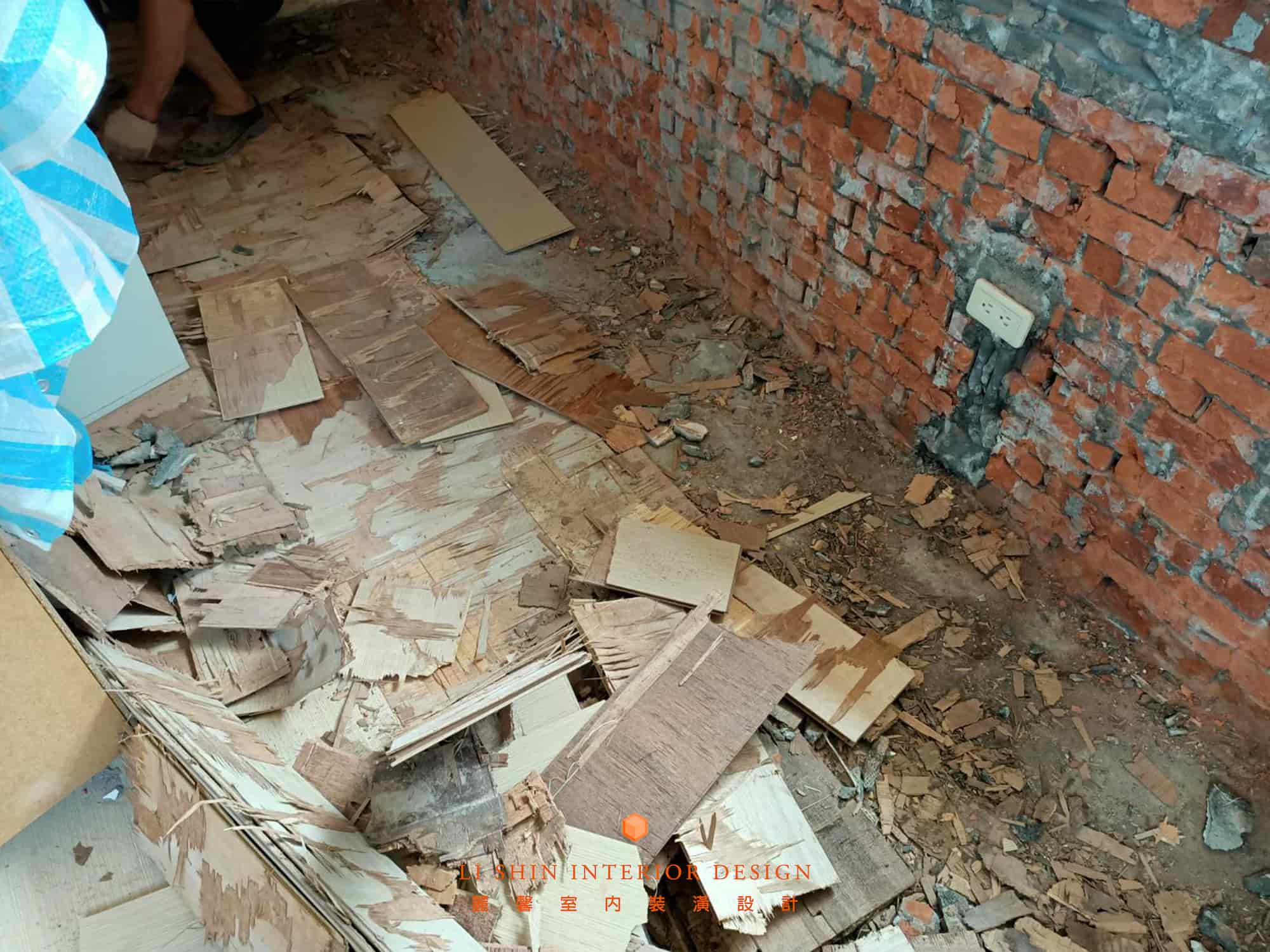

- 將表面木作、地磚、壁磚拆除
- 牆面、地面使用切石機並依照打底範圍標註或切割
- 牆面使用打鑿機剃到見紅磚
- 拆除廢棄物裝袋清運
- 設計師或統包計算準確水泥、砂數量
- 水泥、砂派送到工地
- 將水泥、砂搬運到不潮溼與不防礙施工的位置
- 牆面、地板雜物清掃乾淨
- 施工前先撒水濕潤磚牆,讓水泥砂漿黏著力更好
- 泥作師傅與統包確認施工厚度,其厚度通常為2-5cm,準確厚度視現況決定
- 定點後使用水平雷射儀照射(沒拍到照片,作者先用其他照片示意)
- 依照雷射放樣彈墨線或拉水線標註(沒拍到照片,作者先用其他照片示意)
- 待潤濕磚牆的乾濕度達到施工標準
- 將水泥、砂依照1:3比例倒入攪拌桶並充分攪拌均勻(若是地坪施工則直接將調配好的水泥砂均勻倒下施工)
- 使用金屬縵刀將攪拌好的水泥抹上,並隨時抹平
- 在水泥終凝前巡視不妥當處並修整,盡量縮小誤差
- 完成後靜置幾天、濕度降低,再進行泥作粉光工程 (如果日後打算貼磁磚或大理石,則不用再行進行粉光作業,因為泥作打底層表面較粗糙,黏著度會大大提升)
泥作粉光是什麼?

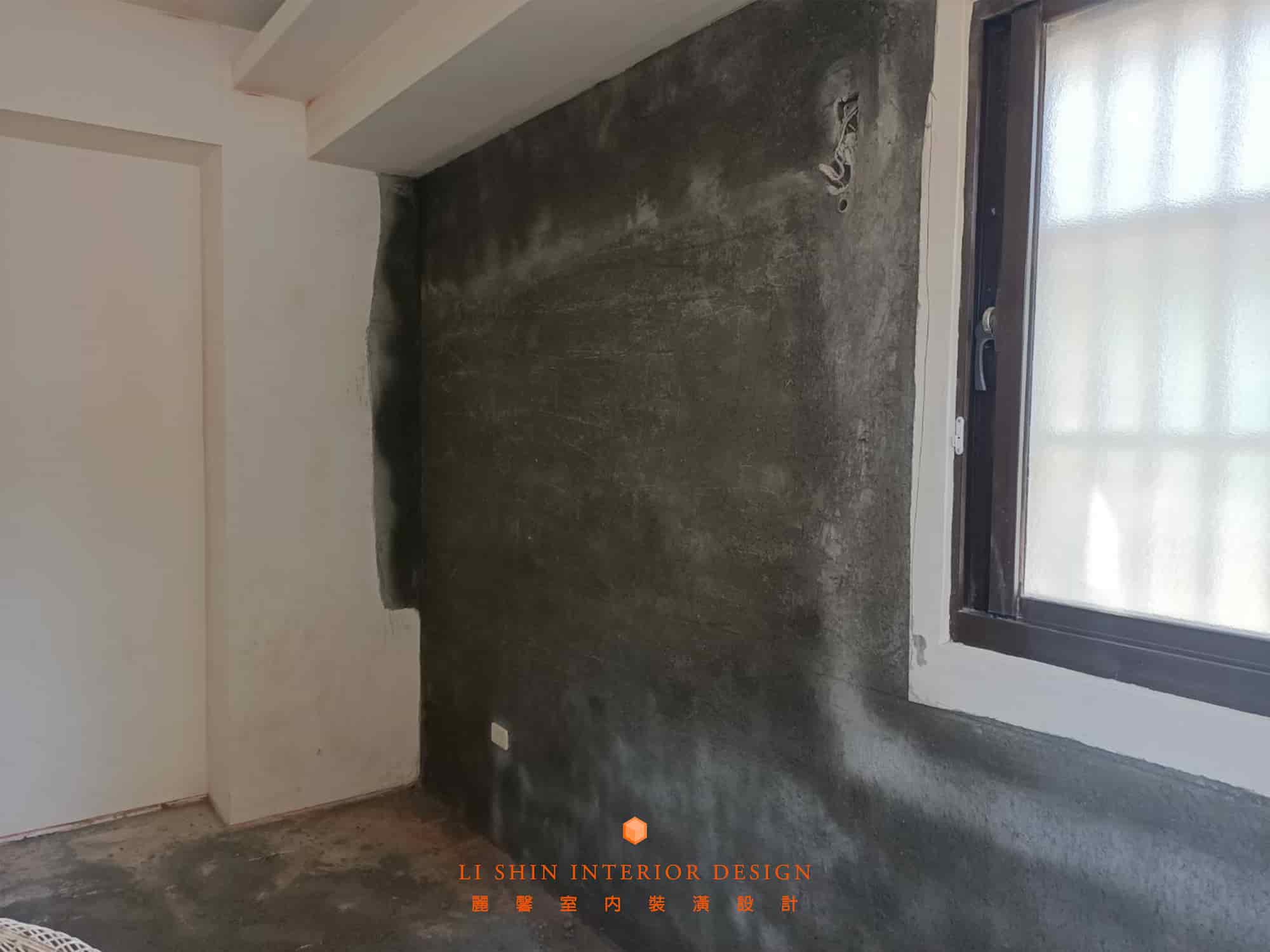

粉光在工地常叫喜阿ㄎㄟˋ,粉光層厚度至少3mm,使用1:2水泥砂漿施作,砂漿調配比例與打底不同。
水泥粉光後表面觸感較不粗糙、無明顯孔洞與顆粒感。

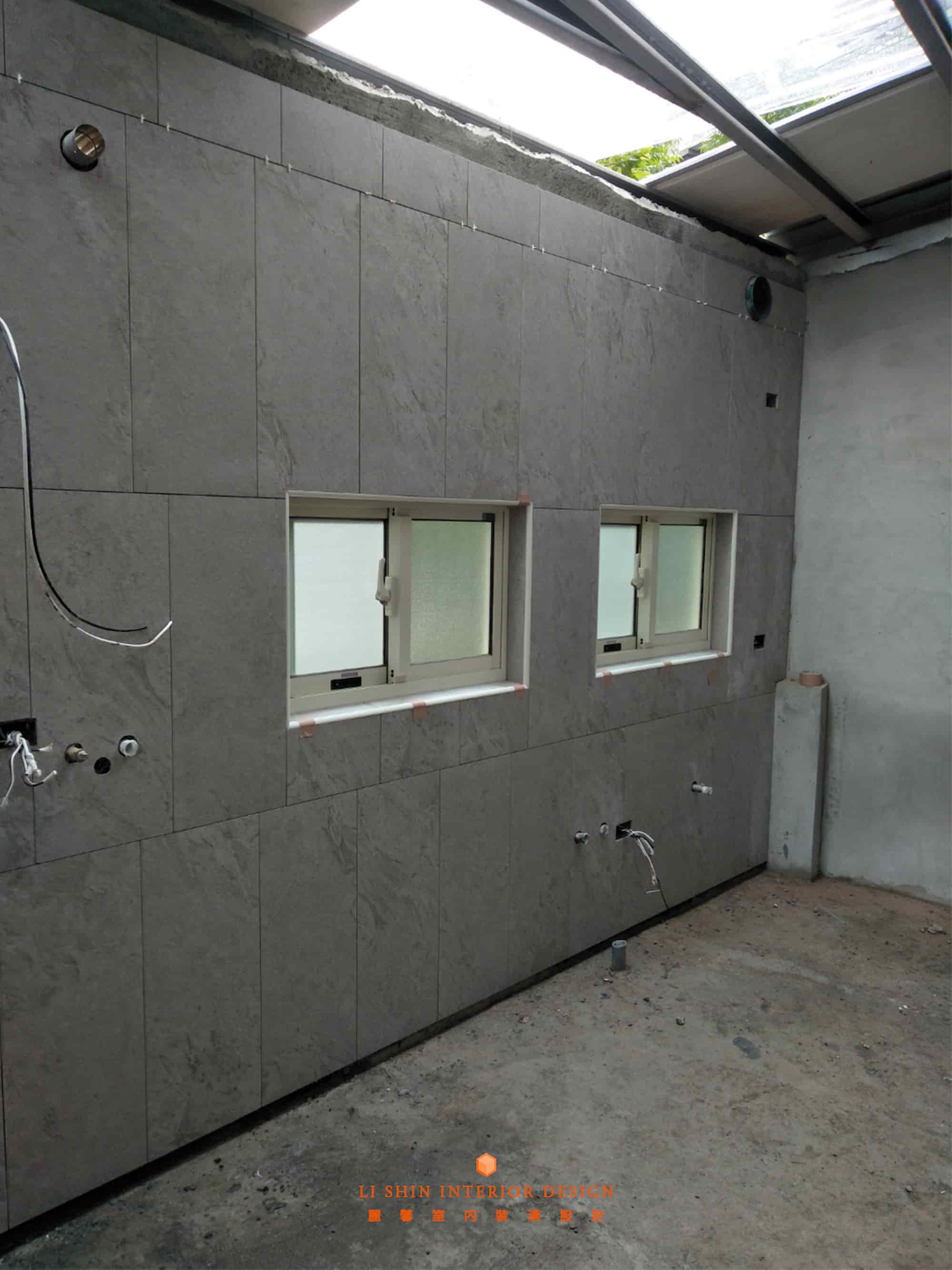

大部分已打底的泥作面,未貼磚、木作裝飾或其他表面裝飾,都會再進行粉光處理,後續牆面批土、地面鋪設地板收尾。
粉光不會非常的細緻
粉光層雖較打底層平滑,但摸起來還是有水泥的粗糙感。
地面外觀要有水泥質感、觸感細緻光滑、容易清理,建議另外請專業廠商進行地坪打磨或使用優的鋼石、萊特水泥、盤多磨作為地面材。
牆面觸感要細緻光滑建議批土或使用壁板、壁布、木飾板.......等材料輔助、裝飾。
粉光顏色紋理不可控
粉光使用的水泥砂漿比例皆相同,但顏色紋理每次都不一樣。
無法控制黑白深淺且時間久了大部分都會轉黃,在意這點建議選擇其他地面材料裝飾。

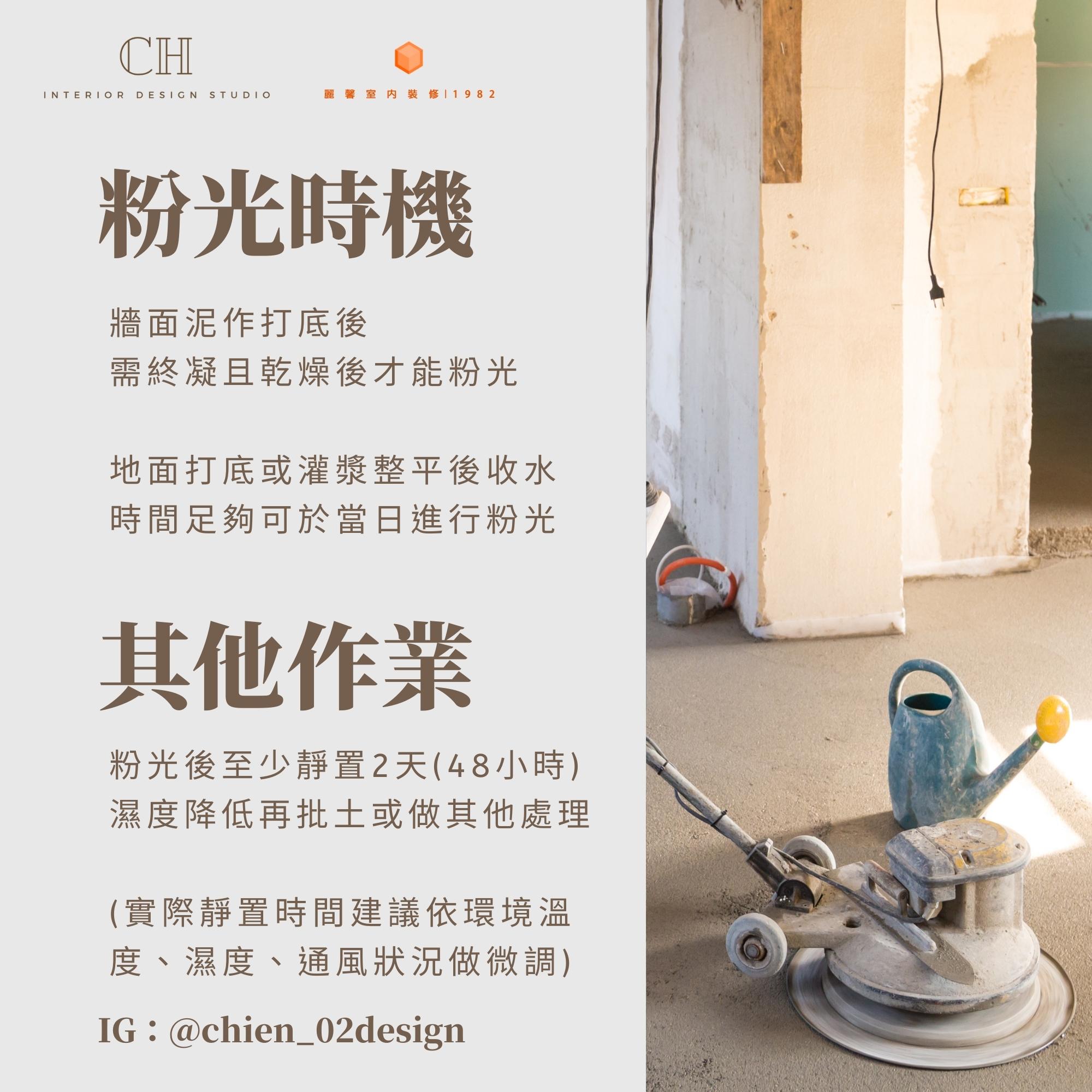

粉光時機
牆面泥作打底後,需終凝且乾燥後才能粉光。
地面打底或灌漿整平後出現收水現象,時間足後可於當日進行粉光。
其他作業
粉光後至少靜置2天(48小時),溼度降低後再批土或做其他處理。
實際靜置時間建議依據環境溫度、濕度、通風狀況做微調。
粉光工程順序
- 牆面等待泥作粗底終凝乾燥、泥作地面則可當日同步進行
- 施工現場開窗並備用風扇,以利通風與維持室內常溫
- 為了讓表面更光滑,粉光所使用的砂要使用篩網細篩
- 將水泥、砂依照1:2比例或使用工廠調配袋裝出貨的1:2乾拌砂漿,倒入攪拌桶並充分攪拌均勻
- 攪拌後在泥作粗底或磚牆幔上薄薄一層的水泥
- 使用刮尺刮平水泥、若是大坪數地板則可直接用機器整平
- 在水泥終凝前巡視不妥當處並修整,盡量縮小誤差
- 如果是在室外空間且天氣炎熱,導致乾燥速度過快,就需要另外再進行灑水養護
- 完成後靜置幾天、濕度降低,再進行油漆流程、防水作業或其他面材施工
- 需要防水的區域,如浴室......,都要反覆塗刷防水塗料

粉光層可以再打磨
商業空間的地面粉光後,大部分都會再打磨
想要粉光層有細緻且具反射發亮的效果,可在粉光層乾燥後請專門的打磨廠商施工,打磨費用多半是另外計算!不包含在泥作粉光
水泥砂要砂台篩過
粉光層要摸起來較不粗糙,使用的水泥與砂一定要經過砂台細篩,將雜質、石子與使用的水泥砂分開
室外需灑水養護
室外粉光完成後,環境溫度高建議灑水養護,避免水份蒸發的速度過快,導致表面開裂。
開裂起砂很嚴重
水泥開裂與起砂的情況很嚴重,有可能是
- 水泥砂漿調配比例錯誤
- 水泥砂漿攪拌不夠確實
- 水泥砂未經過砂台細篩
- 室外完成後未噴水養護
沒人敢保證不會裂
水泥就算沒有受到外力影響也是有可能會裂!
施工確實與養護確實,僅可避免裂縫過大與降低裂開機率
粉光層表面不平整
粉光面會有明顯的凹凸不平,通常是灰誌、打底不確實或施工人員經驗不足導致。
如果覺得這篇文章很有幫助,歡迎你將文章分享出去並標明文章出處,廠商合作或媒體報導請來信,謝謝 lishininterior@gmail.com
文章內容為師傅與助理撰寫,有些深入的裝修問題會詢問師傅與老闆,文章花費大量時間所撰寫而非抄襲,所以希望大家了解著作原創性,請不要複製貼上或商業宣傳使用。
你可以利用下方搜尋欄繼續搜尋你想要看的裝修文章與閱讀精選知識文
-
12.13 2022
油漆工程:施作項目及塗料有哪些?
-
12.12 2022
油漆工程:油漆保存方式
-
12.12 2022
油漆工程:施工注意事項
-
12.11 2022
油漆工程:施工材料與工具
-
12.11 2022
油漆工程:詳細施工流程
-
12.10 2022
油漆工程:想要平整!就要批土、研磨
-
12.09 2022
油漆工程:影響價格的因素
-
12.08 2022
油漆工程:常見塗料與如何選擇
-
12.03 2022
工程滿檔排至明年,最快年初可安排洽談(可預約)
-
11.04 2022
目前工程合約簽訂後,最快排12月中開工
-
10.21 2022
目前工程合約簽訂後,最快排11月中開工
-
10.04 2022
新竹增加市話!營業正常、電話無更換
-
08.28 2022
油漆工程:三種常見的塗裝方式
-
08.13 2022
居家餐廳設計必知重點!一分鐘了解
-
08.08 2022
實木地板種類、優缺點、保養!不遺漏
